Rénovation intérieure : budget au m², ordre des travaux et normes à respecter

20 août 2026

Aucun commentaire

Une rénovation intérieure réussie ne commence pas par le choix d’un carrelage ou d’une couleur de peinture. Elle commence par un cadrage clair : ce qui doit être réparé, ce qui peut être amélioré, ce qui exige une autorisation et ce qui doit être confié à un professionnel. Avant de demander des devis, l’objectif est de transformer une envie de changement en projet réaliste, chiffrable et sécurisé.

Définir le bon niveau de rénovation avant de parler travaux

La rénovation intérieure recouvre des réalités très différentes. Repeindre un séjour, rénover une salle de bain, redistribuer un appartement ou reprendre les réseaux d’eau et d’électricité ne relèvent ni du même budget, ni des mêmes délais, ni des mêmes compétences. Distinguer les niveaux d’intervention évite les devis incomparables et les mauvaises surprises en cours de chantier.

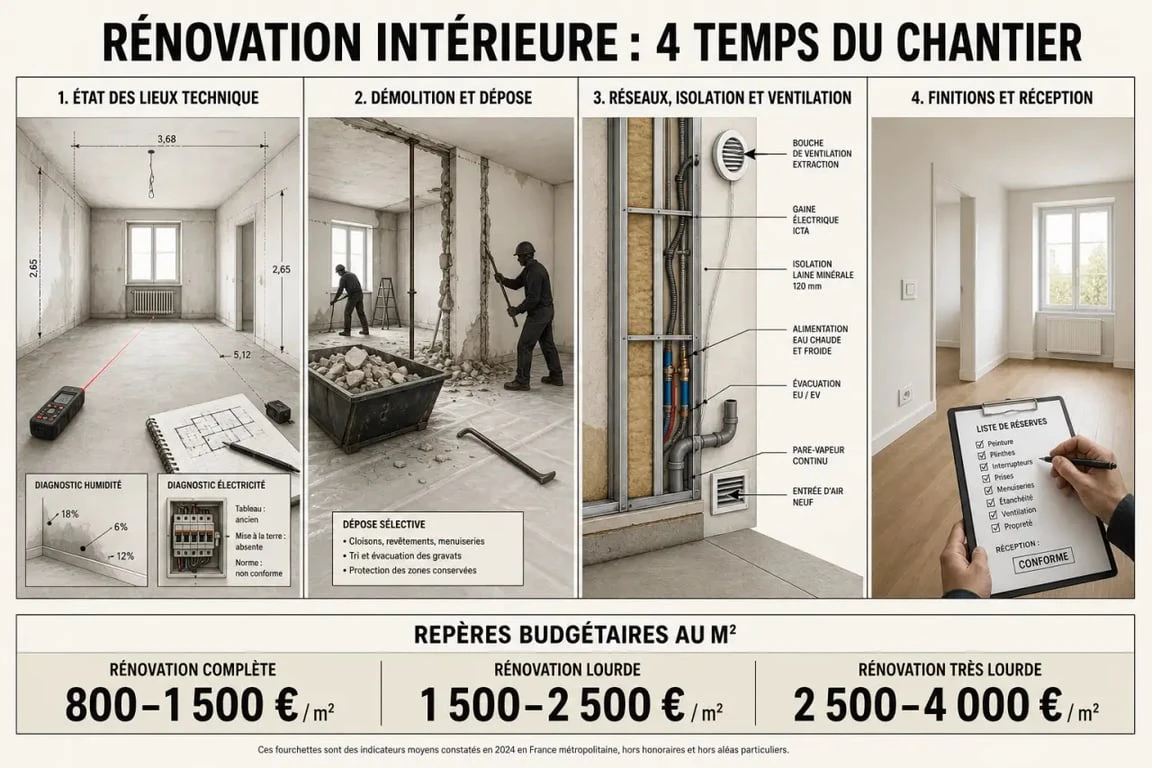

Rénovation interieur : étapes d’un chantier intérieur et repères de budget au m²
Rénovation interieur : étapes d’un chantier intérieur et repères de budget au m²

Rafraîchissement, rénovation complète ou rénovation lourde

Le rafraîchissement concerne surtout l’esthétique : peinture, papier peint, revêtement de sol, ponçage, rebouchage, remplacement de certains équipements visibles. Il convient à un logement sain, dont les réseaux et l’agencement restent adaptés.

La rénovation complète va plus loin : reprise d’une cuisine, création ou modernisation d’une salle de bain, remplacement du tableau électrique, amélioration de l’isolation intérieure, rénovation des murs abîmés, mise en place d’une VMC ou redistribution légère des pièces. Elle répond souvent à un achat immobilier, à une remise à neuf ou à un logement devenu moins confortable.

La rénovation lourde implique des transformations structurelles ou techniques importantes : abattement de cloisons, intervention sur un mur porteur, création d’ouvertures, déplacement d’une salle de bain, aménagement de combles ou de sous-sol. Dans ce cas, une étude de faisabilité est indispensable avant toute démolition, notamment si un IPN ou une reprise de charge est envisagé.

Les pièces et postes à intégrer dès le départ

Une rénovation d’intérieur peut concerner toutes les pièces, mais certains postes doivent être pensés ensemble : réseaux d’eau et d’électricité, ventilation, isolation, chauffage, sols, murs, plafonds, menuiseries intérieures, cuisine et salle de bain. Par exemple, refaire une salle de bain sans traiter une ventilation insuffisante expose à l’humidité, tandis que poser un sol neuf avant de modifier les cloisons oblige parfois à tout reprendre.

Commencer par un état des lieux technique, pas par un catalogue

L’état des lieux est la base du projet. Il consiste à observer le logement comme un chantier potentiel, pas seulement comme un espace à décorer. L’idéal est de le faire pièce par pièce, avec photos, mesures, contraintes visibles et priorités. Un simple tableur peut suffire pour lister les travaux, leur urgence, les professionnels concernés et les questions à trancher.

Faire une déclaration préalable de travaux en ligne — Fiche pratique officielle pour remplir votre déclaration préalable de constructions et travaux non soumis à permis de construire.

Les points à vérifier en priorité

  • Électricité : tableau, prises, mise à la terre, sécurité dans les pièces d’eau.
  • Plomberie : canalisations anciennes, pression, évacuations, risques de fuite.
  • Humidité : traces, odeurs, remontées capillaires, murs froids, moisissures.
  • Fissures : localisation, évolution, présence près des ouvertures ou des angles.
  • Isolation : murs, combles, planchers, sensations de parois froides.
  • Ventilation : VMC existante, entrées d’air, condensation dans la cuisine ou la salle de bain.
  • Structure : cloisons, mur porteur, plancher, plafond, modifications déjà réalisées.

Cette étape permet de hiérarchiser : la sécurité et la salubrité passent avant l’esthétique. Une installation électrique obsolète, un problème d’humidité ou une isolation insuffisante doivent être traités avant la peinture finale. Des mesures montrent notamment que 20 % de la chaleur s’échappe à travers les murs, ce qui rend l’isolation intérieure stratégique lorsque le logement est énergivore.

Un intérieur fonctionne comme un ensemble de couches : la structure, les réseaux, l’enveloppe isolante, les supports, puis les finitions. Si une couche profonde est défectueuse, la surface finit souvent par le montrer, avec une peinture qui cloque, un sol qui gondole, une faïence qui fissure ou une odeur persistante malgré une décoration neuve. Penser le logement ainsi aide à investir au bon endroit, car on ne paie pas seulement pour un rendu, mais pour sa tenue dans le temps.

Planifier l’ordre des travaux pour éviter les reprises coûteuses

Un chantier intérieur suit une logique simple : on démolit avant de reconstruire, on passe les réseaux avant de fermer les murs, on traite les supports avant de poser les revêtements. Le bon ordre des travaux réduit les conflits entre artisans et limite les finitions abîmées trop tôt.

Un enchaînement logique à adapter au logement

  1. Diagnostics, relevés, choix techniques et validation du budget.
  2. Démolition, dépose des anciens revêtements, évacuation des gravats.
  3. Modification des cloisons, ouvertures intérieures, éventuelles reprises structurelles.
  4. Rénovation des réseaux d’eau, d’électricité, de chauffage et de ventilation.
  5. Isolation intérieure, doublages, plafonds, préparation des supports.
  6. Pose des revêtements de sol et muraux : peinture, faïence, parquet, carrelage, lambris.
  7. Installation de la cuisine, des sanitaires, des luminaires et des équipements.
  8. Finitions, réglages, nettoyage, réception des travaux.

Pour un chantier occupé, il faut aussi prévoir les contraintes de vie quotidienne : cuisine inutilisable, poussière, coupures d’eau, accès aux chambres, stockage des matériaux. Dans un appartement en copropriété, les horaires autorisés, l’utilisation de l’ascenseur et la protection des parties communes doivent être anticipés. Ces points évitent des blocages qui ralentissent tout le planning.

Les délais et marges à prévoir

Un rétroplanning réaliste doit intégrer les commandes de matériaux, la disponibilité des artisans et les temps de séchage. Il est prudent de garder au moins un mois de marge pour les retards, surtout en rénovation complète. Si une déclaration préalable ou un permis est requis, ajoutez deux mois supplémentaires avant de lancer le chantier, afin de ne pas bloquer les travaux sur une décision administrative attendue.

Budget : les repères au m² et ce qui fait varier la facture

Le prix d’une rénovation intérieure dépend de la surface, de l’état initial, du standing des matériaux, de la complexité technique et du niveau de coordination attendu. Les ordres de grandeur au m² servent à cadrer une enveloppe, mais seul un devis détaillé permet d’engager réellement le projet. Plus le logement est ancien ou technique, plus l’écart entre une estimation rapide et le coût final peut être sensible.

Niveau de rénovation Travaux typiques Budget indicatif
Rénovation complète Réseaux partiels, sols, murs, cuisine ou salle de bain, isolation ponctuelle 800 à 1 200 € par m²
Rénovation lourde Redistribution, réseaux complets, isolation, chauffage, pièces techniques 1 500 à 2 500 € par m²
Rénovation très lourde ou haut niveau de transformation Structure, ouverture, combles ou sous-sol, contraintes fortes, finitions élevées 1 500 à 3 200 € par m²

Les postes qui pèsent le plus

Les pièces d’eau et la cuisine coûtent généralement plus cher que les chambres ou les couloirs, car elles mobilisent plomberie, électricité, étanchéité, ventilation, mobilier et équipements. Déplacer une salle de bain ou créer une douche à l’italienne demande plus de préparation qu’un remplacement à l’identique. De même, une VMC double-flux, une isolation intérieure performante ou un chauffage remplacé pèsent sur le budget initial, mais peuvent améliorer durablement le confort.

Le niveau de finition compte aussi : peinture standard ou revêtement mural haut de gamme, carrelage simple ou grand format, parquet contrecollé ou massif, robinetterie d’entrée de gamme ou équipement premium. Pour comparer les devis, vérifiez toujours si la préparation des supports, l’évacuation des déchets, les protections et les finitions sont incluses. C’est souvent là que se logent les écarts les plus difficiles à voir au premier coup d’œil.

Choisir les bons professionnels, normes et aides sans se disperser

Le bon interlocuteur dépend de l’ampleur du chantier. Pour quelques finitions, un artisan spécialisé peut suffire. Pour une rénovation complète avec plusieurs corps de métier, la coordination devient un sujet central. C’est souvent là que le choix d’un maître d’œuvre, d’un architecte d’intérieur ou d’une entreprise tous corps d’état sécurise le calendrier et le budget.

Interlocuteur Adapté à Point de vigilance
Artisan spécialisé Peinture, sol, plomberie, électricité, menuiserie ciblée Coordination à gérer si plusieurs métiers interviennent
Entreprise de rénovation Chantier complet avec interlocuteur unique Comparer le détail des lots et les assurances
Maître d’œuvre Pilotage, planning, consultation d’entreprises Bien définir sa mission et son périmètre
Architecte ou architecte d’intérieur Redistribution, optimisation d’espace, projet complexe Clarifier la conception, le suivi et le budget travaux

Normes, autorisations et assurances à vérifier

Les normes électriques et de sécurité sont prioritaires, surtout dans les pièces d’eau. Toute intervention sur un mur porteur ou une cloison porteuse nécessite une étude préalable. Si les travaux modifient l’aspect extérieur du bâtiment, touchent une façade, une toiture, une ouverture ou l’usage d’un espace, une déclaration préalable ou un permis de construire peut être demandé en mairie. En copropriété, le règlement et l’accord de l’assemblée générale peuvent aussi s’imposer.

Avant de signer, demandez les attestations d’assurance, notamment l’assurance décennale lorsque les travaux le justifient. Pour les travaux liés à la performance énergétique, la mention NF Habitat RGE ou le recours à des professionnels qualifiés peut faciliter l’accès à certaines aides.

Aides financières et derniers arbitrages

Les aides dépendent de la nature des travaux, des revenus, du logement et des dispositifs en vigueur. Pour une rénovation énergétique, renseignez-vous auprès de France Rénov et de l’ANAH. Pour l’adaptation au vieillissement ou au handicap, notamment avec des douches de plain-pied ou des aménagements de circulation, la CNAV peut faire partie des organismes à consulter selon la situation.

Avant de lancer le chantier, gardez trois réflexes : demander plusieurs devis détaillés, vérifier les assurances et conserver une réserve budgétaire pour les imprévus. Une rénovation intérieure n’est pas seulement une dépense décorative ; c’est un investissement dans la sécurité, le confort quotidien et la valeur future du bien.

Portrait Jacques

Jacques

Jacques Mager est un bricoleur chevronné de 45 ans, passionné par la rénovation, le bricolage et les nouvelles technologies de l’habitat. Professionnel du bâtiment depuis de nombreuses années, il a relevé le défi de rénover entièrement sa maison, transformant une ancienne ruine en un véritable cocon moderne et fonctionnel.

Fort de cette expérience, Jacque partage aujourd’hui son savoir-faire et ses découvertes sur son site.
